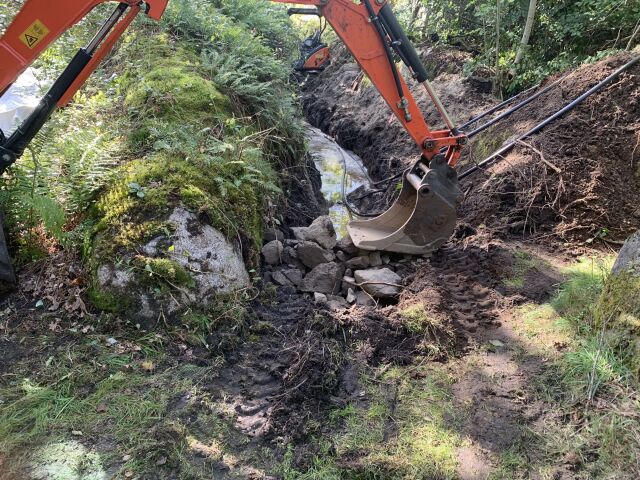

Gjennom sommeren har vi ute på prosjektet hatt en god fremdrift, tross ferieavvikling. Hovedsakelig så har det vært prioritert å fremlegge hovedtraséer på land samt stikkledninger til hyttene.

Vi er har pr. d.d. fremlagt stikkledninger til ca. 80 hytter, dette gjelder både fra sjøsiden og på land. Det er utkjørt, nedsatt/montert i underkant av 50 pumpetanker. Arbeidet med gjenstående montasje av pumpetanker og installasjon av styreskap vil bli intensivert i fra neste uke. På Stokkøya gjenstår det nå kun å legge stikkledninger til en hytte, samt noe oppussing.

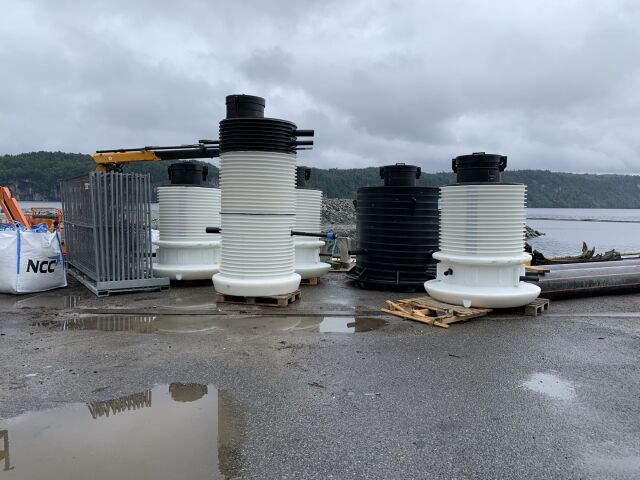

Arbeidet med sjøledningen som skal gå på østsiden av Stokkøya har ikke vært prioritert i denne perioden, denne blir senket ila høsten. Vannkummen på Stokkøya er nedsatt og planlegges tilkoblet i denne måneden, hovedpumpestasjon og stikkledningskum planlegges montert i denne måneden.

På Store Arøya er hjelpe-pumpestasjon med tilhørende stikkledningskum og vannkum nedsatt og klar for montasje av pumper og styring. Området Syd for Eika, der vi i dag har de fleste ressursene vil i løpet av denne uken bli sluttført.

Vi vil etter dette flytte oss ned til Eikaholet og ta hyttene i dette området, samt

«Eika». Parallelt med dette så vil hyttene på Vestsiden av Store Arøya og som skal ha stikkledninger ut sjø også bli påbegynt. Vi starter fra Sør og tar også med oss hyttene på Arøyaskjæra og Sydspissen av Lille Arøya.

Når området v/Eika er ferdig så vil maskiner og utstyr flyttes over til Lille Arøya for å påbegynne fremføring av hovedledninger og stikkledninger til hytter. Vi vil arbeide fra flere sider av øyen. Vi er i gang med detaljprosjektering av traséer på Lille Arøya, vi håper også der å skulle slippe å legge fellesledninger på hovedanlegget med varmekabel. Dette har vi unngått frem til nå.

Pumpestasjon og kummer som skal settes på Vesle Arøya vil også bli satt ned i høst.

Vi planlegger å kunne sette hovedanlegget i drift i løpet av året, det vil i oppstarten foregå utvidet testing av anlegget. Egen informasjon vil komme når anlegget er klart til å motta og levere.

Hovedledninger i sjø, vil ettersom som ressursene blir tilgjengelig fra andre prosjekter i ØPD, bli sluttført ila høsten.

Bemanningen på prosjektet i dag ligger i dag i snitt på 8-9 mann, bemanningen vil økes noe ila høsten.



Om det er informasjon eller detaljer som dere ønsker mer informasjon om, ta bare kontakt med enten Pål Ørvik eller meg selv

Med vennlig hilsen Kent Skauen og Pål Ørvik, ØPD AS
